Cele două topsides-uri ale stațiilor electrice offshore care vor deservi parcul eolian offshore Gennaker, de 976,5 MW, au fost încărcate în șantierele din Țările de Jos, apropiind proiectul de etapa instalării offshore.

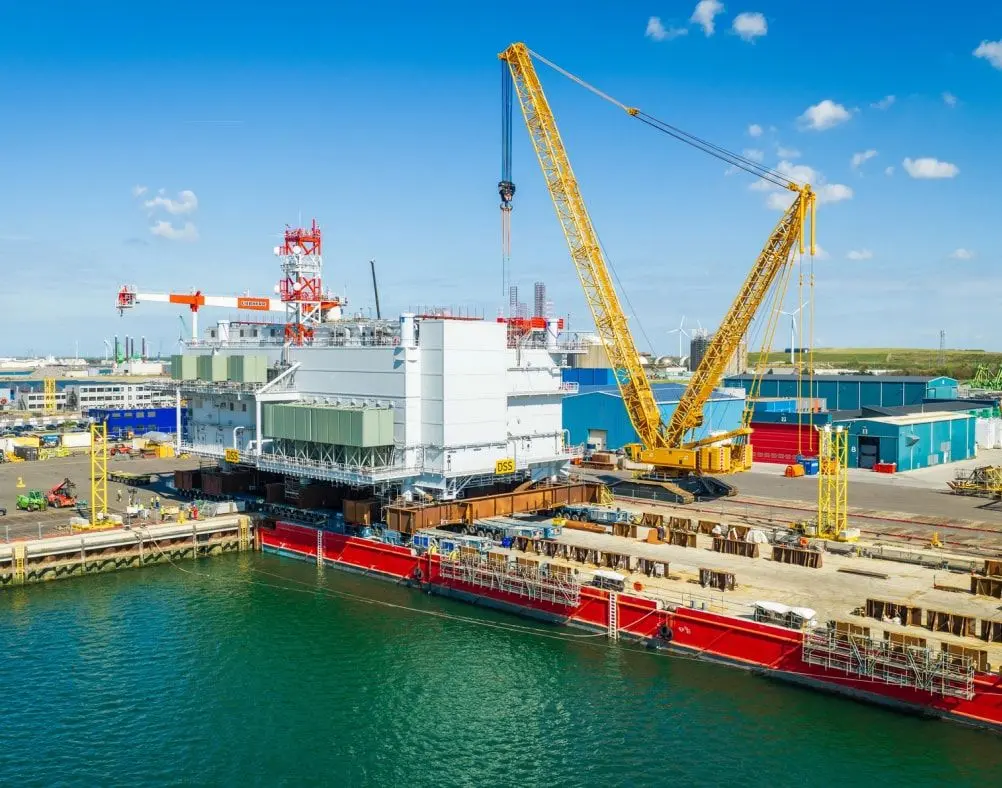

Topsides-ul stației OSS Zingst a fost încărcat la șantierul HSM Offshore Energy din Schiedam, iar topsides-ul stației OSS Darß a fost încărcat la șantierul Smulders din Vlissingen. Fiecare dintre cele două stații are o capacitate de aproximativ 450 MW.
Cele două stații fac parte din sistemul de racordare la rețea OST-6-1, dezvoltat de operatorul german de transport 50Hertz. Sistemul are o capacitate de transmisie de până la 927 MW și va transporta energia produsă de Gennaker din Marea Baltică spre rețeaua electrică a Germaniei.
Pregătite pentru instalarea offshore
Stațiile OSS Zingst și OSS Darß vor colecta energia produsă de turbine și o vor transforma la 220 kV, înainte ca aceasta să fie transmisă către noua stație terestră Gnewitz, situată la aproximativ 70–90 de kilometri de amplasamentul offshore.
Construcția celor două stații și a fundațiilor lor este realizată de consorțiul HSI, format din HSM Offshore Energy, Smulders și Iv. Consorțiul este responsabil pentru proiectare, achiziții, construcție, transport, instalare și punerea în funcțiune a structurilor.
Fundațiile jacket ale celor două stații au fost încărcate la aceleași șantiere la începutul lunii septembrie. Allseas va transporta și instala fundațiile și stațiile utilizând nava heavy-lift Pioneering Spirit.
Parcul Gennaker – 976,5 MW
Parcul eolian offshore Gennaker este dezvoltat de Skyborn Renewables în Marea Baltică, la aproximativ 15 kilometri nord de peninsula Fischland-Darß-Zingst, în landul Mecklenburg-Pomerania Occidentală.
Proiectul va include 63 de turbine Siemens Gamesa, fiecare cu o capacitate de până la 15,5 MW, pentru o capacitate totală de 976,5 MW. Instalarea turbinelor este programată să înceapă în 2027, iar punerea în funcțiune este prevăzută pentru 2028.
Gennaker a ajuns recent și la închiderea financiară, Skyborn asigurând peste 3 miliarde de euro pentru construcția proiectului.
Încărcarea topside-urilor OSS Zingst și OSS Darß reprezintă astfel o nouă etapă concretă în dezvoltarea infrastructurii electrice a Gennaker și pregătește transportul acestora către amplasamentul din Marea Baltică.
