Belgia aprobă un nou cadru de licitație pentru primul parc eolian offshore din zona Princess Elisabeth

Guvernul federal al Belgiei a aprobat un nou cadru de reglementare pentru relansarea licitației privind primul amplasament eolian offshore din Zona Princess Elisabeth (PEZ 1). În același timp, autoritățile au stabilit data de 1 octombrie 2031 ca termen-limită pentru punerea în funcțiune a primei faze a insulei energetice Princess Elisabeth.

Noul cadru a fost elaborat după anularea, în iulie 2025, a licitației inițiale pentru PEZ 1. Guvernul identificase atunci mai multe incertitudini juridice și de reglementare legate de mecanismul de sprijin financiar, aprobarea ajutorului de stat, calendarul de construcție a insulei energetice și consolidarea rețelei electrice de pe uscat.

Conform noilor reguli, perioada maximă pentru construirea parcului eolian a fost extinsă de la patru la cinci ani. De asemenea, a fost eliminată limita superioară a prețului de exercitare, iar licitația va utiliza un singur mecanism de sprijin Contract for Difference (CfD) bilateral, câștigătorul urmând să fie ofertantul care propune cel mai mic preț de exercitare.

Guvernul belgian a eliminat și obligația participării cetățenilor la proiect, însă dezvoltatorii vor putea introduce voluntar astfel de scheme.

Noile reguli includ, de asemenea, criterii obligatorii de precalificare privind securitatea cibernetică, sustenabilitatea, conduita responsabilă a companiilor și reziliența lanțului de aprovizionare. Cel puțin 75% dintre turbinele eoliene ale proiectului nu vor putea fi fabricate sau asamblate în China, iar pentru componentele critice ale turbinelor și magneții permanenți produși în China au fost introduse limite suplimentare.

În paralel, autoritățile au stabilit că prima fază a insulei energetice Princess Elisabeth trebuie să intre în funcțiune cel târziu la 1 octombrie 2031. Infrastructura de rețea offshore și licitația pentru PEZ 1 vor avansa în paralel, pentru a evita noi întârzieri.

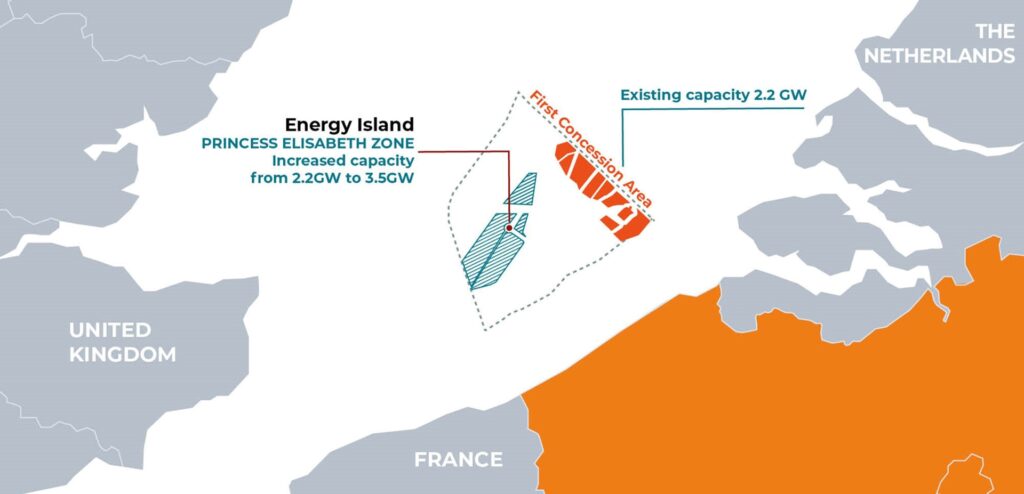

Zona Princess Elisabeth cuprinde trei amplasamente, cu o capacitate totală planificată de până la 3,5 GW. Primul amplasament va avea o capacitate de aproximativ 700 MW, iar următoarele două vor avea câte 1.400 MW fiecare.

În continuare, noile reguli de licitație urmează să fie analizate de Consiliul de Stat al Belgiei și notificate Comisiei Europene în conformitate cu normele privind ajutorul de stat, înainte ca licitația pentru PEZ 1 să fie relansată.
