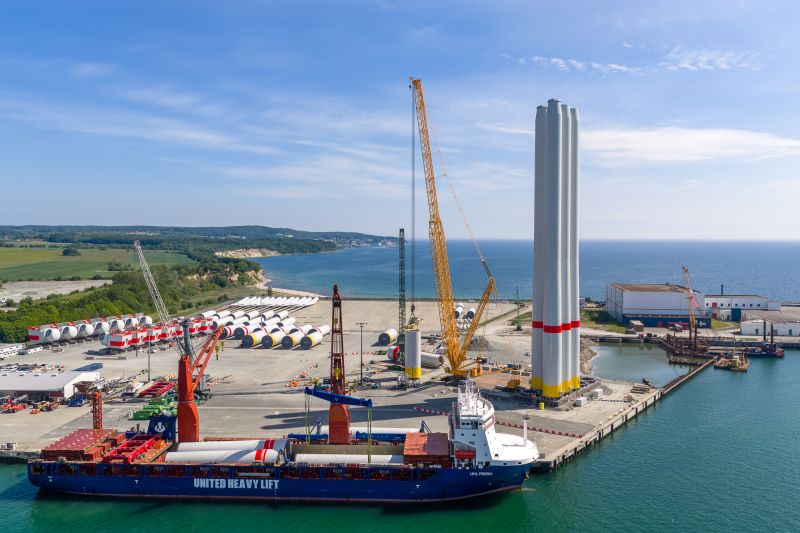

Componentele turbinelor eoliene pentru parcul offshore Windanker au început să ajungă în portul Mukran, pe coasta germană a Mării Baltice, înainte de începerea etapelor de instalare offshore.
Printre componentele transportate se numără turnurile, nacelele și palele pentru turbinele Siemens Gamesa SG 14-236 DD. Acestea vor fi preluate din port și transportate ulterior către amplasamentul parcului eolian Windanker, situat în apele germane ale Mării Baltice, la nord-est de insula Rügen.
Parcul eolian offshore Windanker va avea o capacitate totală de 315 MW și va fi format din 21 de turbine. Turbinele vor utiliza tehnologia Power Boost de la Siemens Gamesa, ceea ce le va permite să atingă o putere de aproximativ 15 MW fiecare.
Windanker este dezvoltat de compania Iberdrola și face parte dintr-un important grup de proiecte eoliene offshore din Marea Baltică. Împreună cu parcurile Wikinger și Baltic Eagle, Windanker va forma ceea ce Iberdrola numește Baltic Hub, un complex de parcuri eoliene offshore cu o capacitate instalată cumulată de aproximativ 1,1 GW.
Lucrările de construcție offshore sunt deja într-un stadiu avansat. Toate fundațiile monopile au fost instalate anul trecut, iar lucrările de instalare a cablurilor inter-array au fost, de asemenea, finalizate. Ambele operațiuni au fost realizate de compania Van Oord.
Următoarea etapă importantă este instalarea celor 21 de turbine eoliene. Lucrările vor fi realizate de DEME, companie care a preluat anul trecut Havfram, firma căreia îi fusese atribuit contractul de instalare a turbinelor Windanker în 2024.
Pentru această operațiune, DEME intenționează să utilizeze noua sa navă de tip jack-up, Norse Energi. Potrivit informațiilor publicate anterior de companie, instalarea turbinelor urma să înceapă în luna iunie 2026.
Parcul eolian offshore Windanker este programat să fie finalizat până la sfârșitul anului 2026, urmând să intre complet în funcțiune în 2027.
